楓樺木運動地板的施工流程:
1 :龍骨彈線定位
a、每400mm縱橫彈線,要求墨線清晰、平直。
b、龍骨走線與地板面層木紋走向垂直,龍骨間距400mm,誤差控制在5mm以?xún)?nèi)。
2 、鋪設彈性墊與調平 。
a、在彈線的十字交叉點上,將彈性減震墊擺放。
b、計算出龍骨面離地高度,使用紅外線找平儀定出龍骨的標準高度,并用紅外水準儀逐個找平彈力墊塊,要求使用1-30mm厚不等的木墊塊。

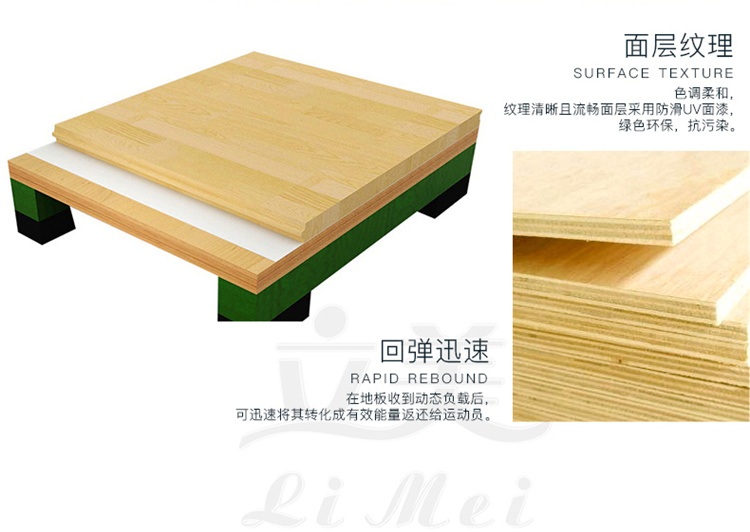

3 、鋪設龍骨
4、安裝承載板
a、將承載板放置在龍骨上,要求承載板邊緣搭接在龍骨中心位置,要求承載板橫平豎直。
b、相鄰承載板的縫隙控制在5-20mm,承載板四周距墻面15-20mm,相鄰兩排承載板縫隙錯開400mm以上。
c、用F40槍釘將承載板與龍骨固定。
d、承載板施工時注意與龍骨之間無雜物殘留,用槍釘固定前檢查平整度。
5、鋪設隔離層 滿場鋪設隔離層,每條之間搭接不小于50mm。
6 、面板鋪設。
a、木地板安裝一般從場地中間開始, 在場地中間縱向彈一條線,把雙舌地板按照縱向線固定在承載板上。
b、向兩邊可以同時進行鋪設面層地板,每相鄰兩排面板錯縫200mm以上。
c、地板釘為45-50L型釘,每枚間距450mm以?xún)?nèi)。
d、環境情況每4-8條面板留一條0.5-1mm的伸縮縫 。
e、面板槍釘作業時必須以人的體重下壓面板,避免面板與承載板之間產生縫隙。
7 、預埋件收邊。
根據現場情況、對預留口進行收邊處理,要求縫隙均勻、美觀。
8 、面板離墻邊留10-15mm伸縮縫。
9、清理場地、自檢。
a、完工后清理場地,部分污染位置使用去污藥水清潔。
b、自檢現場平整度。
